Proč je třeba před řezáním naplánovat barvu kamene a kontrolu žilek
Kontrola barvy kamene a žil je zdokumentovaný proces řízení přirozených vizuálních variací od výběru desek přes řezání, sekvenování, výrobu, suché rozložení a předání konečného projektu.

Přírodní kámen se nechová jako potištěný povrch. Mramor, křemenec, žula, onyx, travertin, vápenec a další přírodní materiály se mohou měnit na jedné desce a mezi po sobě jdoucími deskami. Odstín pozadí, hustota žil, koncentrace minerálů, krystaly, zakalené zóny, struktury podobné trhlinám a směrový pohyb se mohou lišit.
Z tohoto důvodu by úspěšný projekt neměl začínat příkazem jako „udělej každý kus stejný“. Praktičtějším cílem je určit, která variace je přijatelná, které povrchy vyžadují silnější koordinaci a která rozhodnutí musí být schválena před nevratným řezáním kamene.
To je zvláště důležité pro velké výšky stěn, schodišťové sestavy, podlahové prvky, kuchyňské ostrůvky s vodopádovými konci, recepční pulty, toaletní stolky, sestavené knihy a další aplikace, kde bude zobrazeno více kusů společně.
Níže uvedený pracovní postup převádí subjektivní vizuální problém na řadu kontrolovatelných kontrolních bodů projektu.
Co musí být připraveno před zahájením kontrolního procesu
Plánování barev a žilek se stává mnohem spolehlivějším, když dodavatel rozumí hotovým komponentům a ne pouze názvu materiálu a požadovaných čtverečních metrů.
Před detailním plánováním desky by měl projektový tým poskytnout informace, které ovlivňují viditelnou kompozici. V závislosti na projektu to může zahrnovat výkresy, rozměry, množství, povrchovou úpravu, otvory, odkryté hrany, místa spojů, výškové reference, zamýšlenou orientaci instalace a příklady požadovaného vizuálního charakteru.
Projektový tým by měl také určit prioritní povrchy. Ohnisková zeď ve vstupní hale může vyžadovat mnohem podrobnější vizuální koordinaci než kamenná stěna instalovaná v oddělených servisních prostorách. Vodopádový ostrůvek může vyžadovat záměrné vztahy mezi horním a koncovým panelem, zatímco nezávislé vršky umyvadla mohou potřebovat pouze zůstat v dohodnutém celkovém barevném rozsahu.
Při výběrupřírodního mramorunebo jiného silně proměnlivého materiálu by kupující měli rozlišovat mezi třemi různými požadavky:
- Barevná škála:přijatelný rozdíl v celkovém tónu pozadí a hlavních minerálních oblastech.
- Charakter žíly:přijatelná hustota, měřítko, směr a intenzita viditelného geologického pohybu.
- Vztah dílu:jak by se sousední vyrobené komponenty měly vizuálně spojovat, když jsou instalovány dohromady.
Tyto požadavky spolu souvisí, ale nejsou zaměnitelné. Dva kusy mohou mít podobnou barvu, zatímco jejich směry žil jsou v rozporu. Dva dramaticky odlišné kusy mohou stále fungovat záměrně, pokud design vyžaduje kontrast.
Jak naplánovat a ověřit variaci barvy kamene krok za krokem
Kontrolní sekvence by se měla přesunout od širokých vizuálních rozhodnutí ke stále specifičtějším výrobním rozhodnutím. Každé schválení by mělo snížit nejistotu před zahájením další nevratné operace.
Krok 1: Definujte hotovou vizuální kompozici
Začněte raději s nainstalovaným projektem než se surovými deskami. Označte, které kusy se budou zobrazovat společně a které spoje nebo přechody jsou vizuálně důležité.
Pro pohled na stěnu to může znamenat identifikaci celé sekvence panelů. U schodiště může zahrnovat nášlap, stoupačku, odpočívadlo a viditelné boční vztahy. U kuchyňského ostrůvku může zahrnovat hlavní desku, vodopádové panely, zadní splash a další spojené povrchy.
Také rozlišujte ohniskové oblasti od sekundárních oblastí. To umožňuje, aby byl dostupný materiál přidělován podle vizuální priority místo toho, aby se každý řezaný díl považoval za stejně citlivý.
Ověřovací bod:dodavatel by měl být schopen identifikovat, které komponenty vyžadují vizuální koordinaci před zahájením konečné alokace desek.
Krok 2: Stanovte přijatelný rozsah barev a vzorů
Samotný název kamene není adekvátní instrukcí pro ovládání barev-. Projektový tým potřebuje srozumitelné vizuální ohraničení.
Kdykoli je to možné, použijte aktuální navrhované fotografie desek. Místo pouhého požadavku na „konzistentní barvu“ porovnejte reprezentativní desky a identifikujte, které příklady spadají do zamýšleného rozsahu.
Vyhodnoťte spíše celou desku než malou vybranou oblast. Ruční vzorek může vykazovat přesnou místní barvu, zatímco nedokáže odhalit velkou tmavou minerální zónu, dramatickou koncentraci žil, krystalovou oblast nebo hlavní tonální přechod jinde na desce.
Přijatelný rozsah by měl zohledňovat záměr návrhu. Některé projekty vyžadují omezené pozadí a omezený kontrast. Jiní záměrně používají výraznou přírodní variaci jako součást architektonické kompozice.
Ověřovací bod:schválené a zamítnuté příklady by měly učinit vizuální hranici jasnější než samotná popisná přídavná jména.
Krok 3: Porovnejte všechny navržené plné desky dohromady

Jakmile projekt vyžaduje několik desek, neschvalujte je pouze jako izolované fotografie. Zkontrolujte navrhovanou skupinu jako jednu sadu materiálů.
Tam, kde je to praktické, používejte přiměřeně konzistentní polohu kamery a osvětlení. Porovnejte celkový odstín pozadí, hustotu žil, dominantní směr, velké minerální zóny, distribuci krystalů a neobvykle aktivní nebo tiché oblasti.
Tato skupinová kontrola pomáhá odhalit problém, který může individuální schválení minout: každá deska může sama o sobě vypadat atraktivně, přesto se jedna deska může stále jevit jako nápadně nesouvisející, když je umístěna vedle ostatních.
V této fázi může projektový tým také identifikovat přirozené podskupiny. Některé desky mohou lépe spolupracovat na ohniskové stěně, zatímco jiná vizuálně kompatibilní skupina může vyhovovat podlahám nebo nezávislým komponentům.
Ověřovací bod:každá deska uvolněná pro projekt by měla spadat do přijatelného vizuálního dosahu nebo mít jasně schválené speciální použití.
Krok 4: Uzamkněte záznamy o identitě desky a schválení
Vizuální schválení má omezenou hodnotu, pokud schválenou desku nelze později připojit k desce vstupující do výroby.
Každá schválená deska by proto měla zůstat identifikovatelná prostřednictvím interního výrobního postupu. Přesná metoda identifikace se může lišit, ale principem je sledovatelnost: výrobní tým potřebuje vědět, který schválený materiál odpovídá které součásti projektu.
Pokud je schválená deska vyměněna, náhrada by neměla automaticky zdědit předchozí schválení. Nový materiál může změnit vyvážení barev, směr žil, vhodnost řezu nebo vztahy se sousedními součástmi.
Ověřovací bod:před uvolněním řezání se ujistěte, že výrobní deska odpovídá schválenému záznamu materiálu.

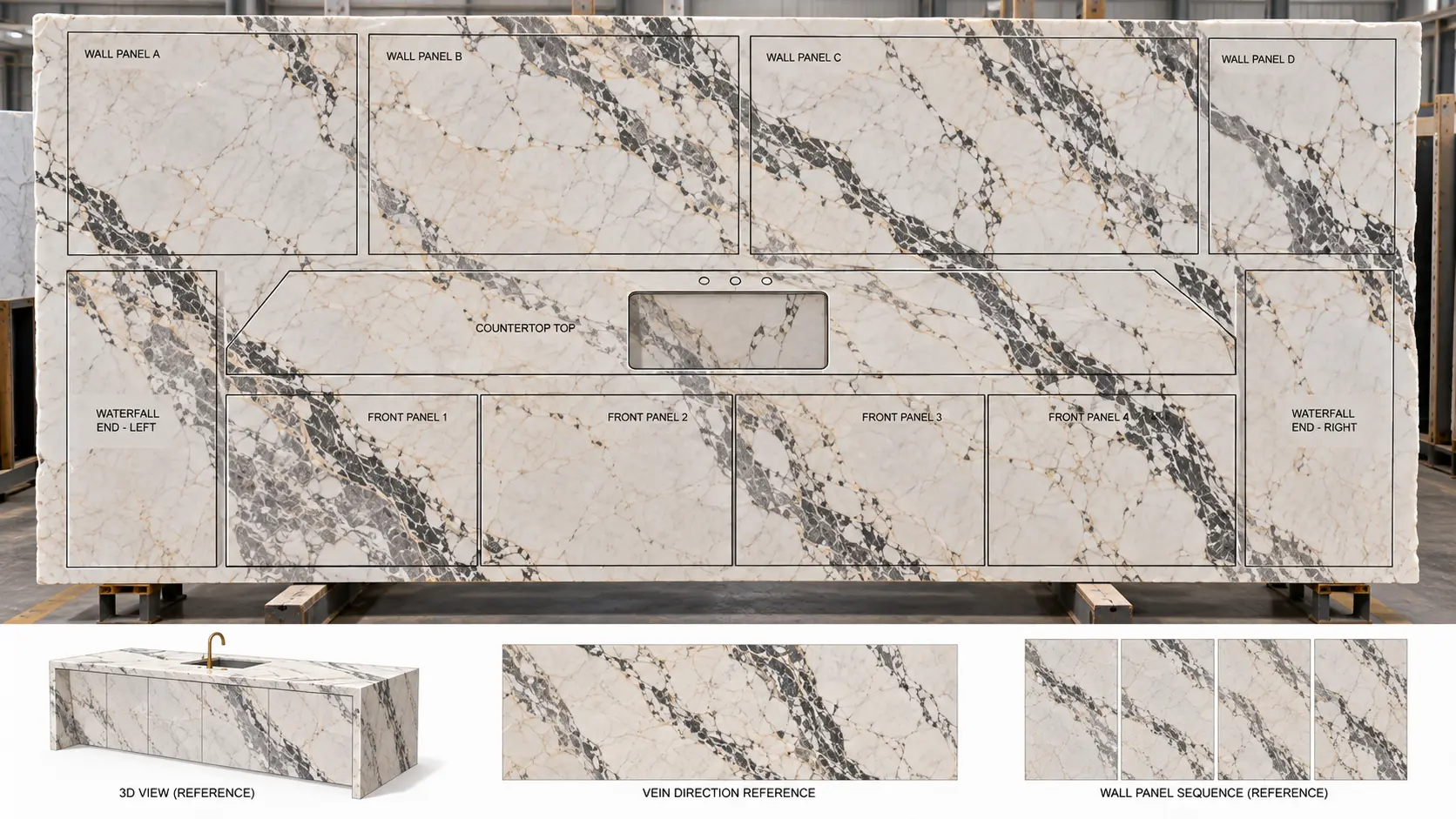

Krok 5: Namapujte komponenty projektu na skutečné desky
Schválení desky odpovídá, zda je materiál vizuálně přijatelný. Rozvržení řezání odpovídá, zda se správné části tohoto materiálu objeví ve správných dokončených součástech.
Překryjte nebo namapujte důležité části projektu na skutečný obraz desky. Zahrňte příslušné otvory, obnažené hrany, návraty, spoje, úseky vodopádu, pokosy a další geometrii, která mění viditelnou oblast kamene.
Silný minerální prvek umístěný například uvnitř otvoru dřezu po výrobě zmizí. Přesunutí součásti může zachovat tento prvek, ale může změnit výtěžnost materiálu nebo vztah k sousednímu kusu.
Tato fáze proto vyžaduje vyvážení vizuálních priorit s použitelnou plochou desky a realitou výroby.
Ověřovací bod:důležité kusy by měly mít záměrné umístění a orientaci na desce před nevratným řezáním.
Krok 6: Potvrďte směr žil a sousední-vztahy kusů

Směrové kameny vyžadují další kontrolu. Komponenta otočená o 90 stupňů může vypadat podstatně odlišně, i když pochází ze stejné desky.
Označte zamýšlenou orientaci důležitých součástí. Poté prohlédněte klouby, kde je pravděpodobné, že oko bude sledovat pohyb kamene.
Dokonalé pokračování žíly není možné ani nutné pro každý kloub. Cílem je vyhnout se náhodným vizuálním konfliktům v oblastech, kde je pro návrh důležitá kontinuita nebo řízený přechod.
U vodopádových ostrovů, zdí, krbů, dlouhých pultů a souvisejících kompozic raději vyhodnoťte přechod před řezáním, než abyste se jej pokoušeli řešit až po výrobě.
Ověřovací bod:výkresy nebo nákresy by měly sdělovat orientaci vizuálně citlivých kusů dostatečně jasně, aby se výroba nespoléhala na předpoklady.
Krok 7: Uvolněte řezání až po vizuální a technické kontrole
Uvolnění řezání je bod, kde se plánování stává fyzickou výrobou. Před vydáním by měl projektový tým uzavřít problémy, které by mohly podstatně změnit vizuální výsledek.
Společně zkontrolujte schválené desky, polohy součástí, orientaci, otvory, odkryté hrany, vztahy spojů a nevyřešené výjimky.
Pokud vizuální rozhodnutí zůstane otevřené, držte postiženou součást spíše než předpokládejte preferované řešení. To je zvláště důležité, když by přeřezávání vyžadovalo další desku nebo by ohrozilo sousední kusy.
Schválení nemusí vytvářet zbytečnou administrativu. Je třeba stanovit jasný bod, ve kterém je zvolený materiál a rozložení dostatečně vyřešeno, aby mohla výroba pokračovat.
Ověřovací bod:výrobní tým by měl vědět, které rozvržení je aktuální a zda některá součást zůstává pozastavena.
Krok 8: Zkontrolujte vyrobené kusy a v případě potřeby proveďte suché rozložení

Po řezání a dokončení ověřte, že vyrobené součásti stále odpovídají schválenému uspořádání.
Tam, kde několik kusů tvoří jednu viditelnou kompozici, může být suché rozložení obzvláště cenné. Uspořádejte kusy v zamýšleném pořadí nebo v reprezentativním vztahu a prohlédněte si je společně.
Zkontrolujte celkové přechody odstínů, směr žil, orientaci, vztahy sousedících{0}}kusů, vzhled povrchu a pořadí. Suché rozložení může odhalit přechod, který bylo obtížné posoudit z digitálního řezacího plánu.
Pokud sekvenční úprava zlepší kompozici bez konfliktu s rozměry, výkresy nebo logikou instalace, lze ji před zabalením zkontrolovat.
Suché uspořádání by nemělo být prezentováno jako záruka dokonalé vizuální jednotnosti. Osvětlení továrny, pozorovací vzdálenost, osvětlení staveniště, šířka spáry, okolní povrchové úpravy a podmínky instalace – to vše může ovlivnit konečný dojem.
Ověřovací bod:vyfotografujte celé suché rozložení dostatečně jasně, aby bylo možné zkontrolovat celkovou sekvenci a hlavní vizuální vztahy.
Krok 9: Zachovejte schválenou sekvenci balením

Proces kontroly barev- by neměl skončit, když je dokončena kontrola kvality ve výrobě. Pokud záleží na objednávce kusů, schválená sekvence musí vydržet balení, přepravu, příjem a instalaci.
Použijte označení kusu, které odpovídá výkresu, suchému rozmístění nebo pořadí instalace. Záznamy o balení by měly týmu na místě umožnit pochopit, jak dodané součásti souvisí se schváleným uspořádáním.
Ochrana by také měla odrážet geometrii produktu. Panely nařezané-na-velikost lze zabalit těsně k sobě pomocí vhodných měkkých ochranných materiálů a zesílené podpory. Pracovní desky s otvory, dlouhými úzkými kusy, pokosem a nepravidelnými součástmi mohou vyžadovat další lokalizovanou ochranu, protože jejich zranitelné oblasti se liší.
Ověřovací bod:před uzavřením balení se ujistěte, že identifikace zůstává viditelná nebo jinak sledovatelná a že zamýšlenou sekvenci lze na místě určení rekonstruovat.
Hodnotící tabulka: Důkazy, červené vlajky a rozhodnutí o uvolnění
Následující tabulka převádí pracovní postup na praktické kontrolní body nákupu. Přesná kritéria přijetí by měla zůstat-specifická pro daný projekt, pokud je nedefinuje schválená specifikace.
| Kontrolní bod | Důkazy k ověření | Červená vlajka | Doporučené rozhodnutí |
| Rozsah projektu | Výkresy, kóty, viditelné povrchy, otvory, spoje a prioritní oblasti | Kámen je vybírán bez pochopení, které kusy tvoří jednu kompozici | Vyjasněte dokončené{0}}vztahy komponent před alokací slab |
| Vizuální rozsah | Srovnatelné úplné{0}}zobrazení desky zobrazující barvy a geologický pohyb | Schválení závisí pouze na malém vzorku nebo izolovaném detailu{0}} | Zkontrolujte kompletní desky před konečným schválením materiálu |
| Skupina desek | Všechny navržené desky byly porovnány za přiměřeně konzistentních podmínek | Jedna deska je znatelně mimo dohodnutý rozsah projektu | Znovu vyberte, přerozdělte nebo získejte výslovné schválení výjimky |
| Identita desky | Schválený záznam desky zůstává spojen s výrobním materiálem | Výrobní materiál nelze zpětně vysledovat ke schválení | Podržte řezání, dokud nebude zjištěna identita |
| Rozvržení řezání | Aktuální obraz desky s důležitými pozicemi součástí a otvory | Kritické vizuální prvky nebo spoje jsou ponechány na výrobních předpokladech | Před řezáním revidujte a schvalte rozvržení |
| Směr žíly | Orientace a vztahy sousedících-dílů zobrazené pro citlivé komponenty | Směrové díly lze otáčet bez kontroly návrhu | Před uvolněním výroby potvrďte orientaci |
| Suché rozvržení | Celková fotografie zobrazující sekvenci, odstín, orientaci a přechody | Připojené kusy jsou zabaleny, aniž by byly zkontrolovány společně, pokud je kontrola vyžadována | Před zabalením zkontrolujte složení a vyřešte významné neshody |
| Předání balení | Identifikace kusu zůstává spojena se schválenou sekvencí a výkresy | Přijímající tým nemůže určit zamýšlené pořadí instalace | Před odesláním opravte záznamy o identifikaci a balení |
Kdo by měl schvalovat jednotlivé fáze?
Variace barvy kamene se snáze kontrolují, když je rozhodovací pravomoc jasná. Od dodavatele by se nemělo očekávat, že bude samostatně rozhodovat o každé estetické otázce, a kupující by neměl muset přímo řídit provoz závodu.
| Strana | Typická role | Klíčová rozhodnutí / informace |
| Nákupčí / tým nákupu | Koordinuje požadavky, schválení, plán a komerční rozsah | Množství, požadované doklady, schvalovací orgán, výjimky |
| Designér / architekt | Definuje vizuální záměr při přiřazení k projektu | Přijatý rozsah, ohniska, směr, odpovídající priority |
| Dodavatel kamene | Prezentuje aktuální materiál a zachovává sledovatelnost výběru | Dostupné desky, identita desky, variace materiálu, alokace |
| Výrobní tým | Převede schválené rozložení na vyrobené komponenty | Polohy řezu, orientace, otvory, hrany, identifikace kusů |
| Instalační tým / tým webu | Rekonstruuje zamýšlené uspořádání na místě | Čísla kusů, orientace, pořadí instalace, rozhraní webu |
Co by si měli kupující potvrdit před uvedením finální produkce
- Potvrďte konečnou aplikaci a potvrďte, které kamenné kusy budou společně prohlíženy.
- Potvrďte rozměry, otvory, spoje, odkryté hrany, návraty a další relevantní geometrii.
- Potvrďte přijatelnou barvu pozadí a rozsah vzorů pomocí skutečných vizuálních referencí.
- Potvrďte, zda projekt preferuje tichý, mírný nebo výrazný geologický pohyb.
- Potvrďte, že byly zkontrolovány kompletní navržené desky, nikoli pouze malé vzorky.
- Potvrďte, že více projektových desek bylo porovnáno dohromady jako skupina.
- Potvrďte, že schválené identity desek lze vysledovat až do výroby.
- Potvrďte orientaci důležitých směrových kusů.
- Potvrďte, které klouby vyžadují záměrnou vizuální koordinaci.
- Před uvolněním řezání zkontrolujte rozvržení pro řezání-komponent s vysokou prioritou.
- Potvrďte, zda je pro hotové kusy vyžadováno suché rozložení.
- Potvrďte, že číslování kusů odpovídá schválenému uspořádání.
- Potvrďte, že záznam o balení zachovává pořadí instalace tam, kde na pořadí záleží.
- Potvrďte, kdo má oprávnění schválit výměnu desky nebo výjimku rozvržení.
Běžné poruchové stavy a jak je opravit
Schválený vzorek vypadá správně, ale deska vypadá jinak.Prohlédněte si raději celou desku, než abyste s malým vzorkem zacházeli jako s plnohodnotnou{0}}zárukou vzhledu desky. Zjistěte, zda skutečná deska zůstává v přijatelném rozsahu projektu.
Každá deska byla schválena, ale skupina vypadá nekonzistentně.Porovnejte všechny navržené desky dohromady. Přemístěte kompatibilní desky na připojené povrchy a zvažte použití vizuálně odlišných desek na nezávislých komponentech, kde je to vhodné.
Byl vybrán správný kámen, ale konečný směr žíly je špatný.Před řezáním zkontrolujte, zda byla definována orientace součásti. Směrové kusy potřebují explicitní vztah k obrazu desky nebo řeznému plánu.
Velká žíla mizí do otvoru.Před řezáním zkontrolujte umístění součásti oproti skutečné desce. Přemístěním součásti může být zachován prvek v závislosti na použitelné oblasti a výrobních omezeních.
Sousední kusy vypadají po zhotovení stroze.Použijte suché rozvržení k vyhodnocení, zda změna sekvence nebo orientace může zlepšit kompozici bez konfliktu s geometrií součásti.
Tovární suché položení vypadá správně, ale pořadí instalace není jasné.Před odesláním připojte čísla kusů, výkresy, záznamy o balení a pořadí instalace.
Během výroby se zavádí náhradní deska.Před uvolněním příslušných součástí znovu zkontrolujte výměnu v porovnání s přijatým vizuálním dosahem a ovlivněným uspořádáním řezu.
Důkazy, které by měl HRST zaznamenávat během procesu
Užitečný záznam projektu dokáže víc než jen ukázat, že kámen prošel továrnou. Důkazy by měly odpovídat kontrolovaným rozhodnutím.
Pro koordinaci barev a žil mohou užitečné důkazy první{0}}strany zahrnovat úplné-srovnávací fotografie desek, identifikovatelné schválené fotografie desek, skutečná rozvržení řezání desek, CAD/shop{2}}výtahy z výkresů, zhotovené-fotky kontroly kvality kusů, kompletní suché-fotografie rozvržení,{5}}čísla kusů a fotografie znázorňující udržované sekvenční fotografie.
Nejsilnější důkazy následují po jednom rozhodnutí o projektu v několika fázích. Schválený obraz desky lze například propojit s rozvržením řezu a výsledné vyrobené kusy lze poté porovnat s fotografií rozvržení za sucha-.
Fotografie projektu HRST lze také použít k ukázce toho, jak se tyto ovládací prvky promítají do hotových kamenných kompozic. Kupující hodnotící související aplikace mohou zkontrolovatPříklady kamenných projektů HRSTpro další kontext projektu.
Schopnost továrny by měla být prokázána skutečnými fotografiemi a záznamy první strany-. Ilustrace AI mohou vysvětlovat alokaci slabin, směr žil nebo logiku procesu, ale neměly by být prezentovány jako skutečné zásoby, kontrolní důkazy, výrobní záznamy nebo dokončené projekty HRST.
Časté dotazy týkající se barvy kamene a kontroly žil
Otázka: Měl by dodavatel kamene vybrat desky, než obdrží výkresy projektu?
Odpověď: Předběžný výběr materiálu může začít dříve, ale konečná alokace je spolehlivější, když dodavatel rozumí velikosti součástí, viditelným povrchům, otvorům, spojům, orientaci a prioritním oblastem. Vizuálně atraktivní deska nemusí účinně podporovat zamýšlené rozvržení řezání.
Otázka: Jak může kupující ověřit, že jsou k výrobě použity schválené desky?
Odpověď: Udržujte schválenou identitu desky sledovatelnou prostřednictvím výrobního pracovního postupu. Záznam projektu by měl umožňovat spojení výrobního materiálu se schválenými fotografiemi desek nebo jinou dohodnutou identifikací, spíše než spoléhat se pouze na obchodní název kamene.
Otázka: Znamená variace barvy přírodního kamene špatnou kvalitu?
Odpověď: Ne. Přirozená variabilita je vlastní geologickým materiálům a není automaticky vadou. Problémem projektu je, zda navrhovaná variace spadá do dohodnutého vizuálního rozsahu a zda kusy, které se objevují společně, byly vybrány a vhodně uspořádány.
Otázka: Kdy by mělo být požadováno suché rozložení?
Odpověď: Suché rozvržení je nejužitečnější, když několik vyrobených kusů tvoří jednu vizuální kompozici, jako jsou stěnové panely, podlahy, schody, povrchy prvků nebo spojené součásti pracovní desky. Nezávislé kusy nemusí vyžadovat stejnou úroveň vizuálního sekvenování.
Otázka: Co je třeba zkontrolovat před zabalením kusů kamene?
Odpověď: Tam, kde záleží na pořadí, ověřte identitu kusu, orientaci, sousední vztahy, stav schválení suchého{0}}rozvržení a spojení mezi čísly kusů a výkresy projektu. Balení by mělo chránit hotovou geometrii a zároveň zachovat informace potřebné pro instalaci.
Otázka: Co se stane, když je vztah barvy nebo žil po suchém rozložení nepřijatelný?
Odpověď: Zkontrolujte, zda změna pořadí nebo orientace kusů může vyřešit problém bez konfliktu s rozměry nebo výkresy. Pokud ne, určete před odesláním, zda je nutné vyměnit materiál nebo přeřezat. Vhodné rozhodnutí závisí na schválených kritériích projektu a dostupném materiálu.
Pošlete své výkresy před konečným schválením desky a řezání
Nejužitečnější čas pro diskusi o barevných variacích kamene je před tím, než se konečné desky a pozice řezání stanou nevratnými. U projektů s důležitým směrem žil, spojených panelů, hran vodopádů, velkých převýšení nebo jiných vizuálně citlivých komponent pošlete výkresy spolu s rozměry, množstvím, povrchovou úpravou, preferovaným materiálem a vizuálními referencemi.
To dává technickému týmu dostatek kontextu k tomu, aby přezkoumal vztah mezi skutečnými deskami a dokončeným projektem, spíše než aby hodnotil barvu nezávisle na výrobě.
Pošlete své projektové výkresy a požadavky na kámen technickému týmu HRST.
